在中铁电气化局集团技能比武的领奖台上,中铁电气化局西安电化公司西安分公司的祝广武,手捧着个人第九名的荣誉证书,脸上露出了朴实的笑容。这份荣誉的背后,是他在中铁电气化局西安电化公司参建项目中数千个日夜的坚守与磨砺,是他用专业与担当书写的一线建设者答卷。此刻他仍牵挂着自己正在攻坚中的工地——宁西线砚川变电所电气化改造工程。

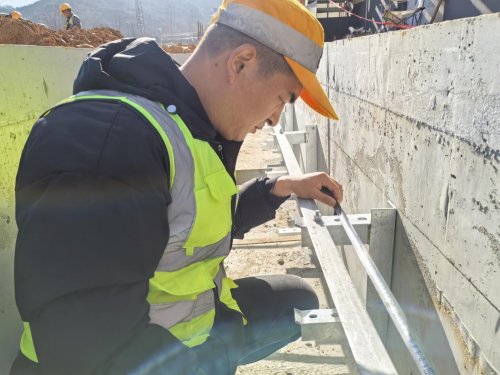

祝广武安装电缆沟支架(周颖摄)
砚川变电所改造对祝广武是全方位考验,工程涵盖接触网与电力变电两大专业。接触网需完成支柱基坑开挖浇筑、支柱组立、接触线架设等工序;电力变电则涉及电缆沟道开挖、设备基础制作、接地网敷设、设备安装调试等多项内容,每一项都关乎变电所安全运行。“这是铁路供电系统的全面升级,每个环节都不能马虎。”祝广武常对工友强调。
挑战始于接到接触网施工的任务,这与他深耕多年的电力变电专业差异明显。“刚接手时心里没底,就怕经验不足拖后腿。”祝广武坦言当时的忐忑。但项目部领导的信任给了他信心:“领导说‘放手去干,有问题一起解决’,这话让我定了神。”为快速上手,他白天泡在现场,跟着接触网专业的同事学施工技巧,把支柱组立垂直度控制、接触线架设张力调整等细节记在笔记本上;晚上研读技术规范、图纸和工艺标准,常常学到深夜。

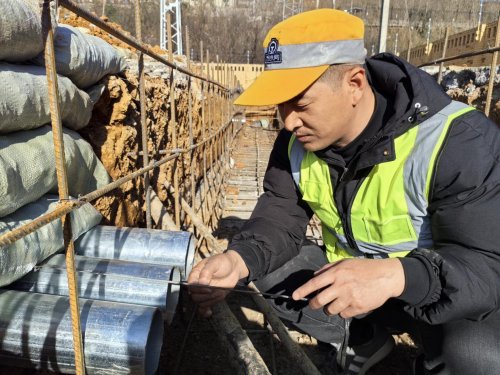

祝广武进行电缆沟钢筋支模浇筑(周颖摄)
“在干中学、在学中干”是祝广武的信条。接触网支柱基坑浇筑时,他发现混凝土密实度影响支柱稳定性,便向技术专家请教,优化浇筑工艺并安排专人盯控;接触线架设调整阶段,他对照图纸反复校准线索高度和拉出值,确保数据精准。这份较真让他短时间掌握了接触网关键工序要点,顺利完成任务并积累了跨专业经验。“现在谈接触网施工我心里有底,都是实打实练出来的。”他语气坚定。
电力变电是祝广武的优势领域,但他同样严谨。他认为该专业设备多、接口杂,前期沟通比施工更重要:“很多问题藏在图纸和参数里,提前沟通就能规避。”为此,他组织设计单位、设备厂家开展多轮图纸会审和技术交底,预判技术难点与工序矛盾。设备厂家技术员都记得:祝广武每天都会来电确认设备安装尺寸、咨询调试参数。“有他盯着,我们很踏实。”这种前瞻性沟通,有效避免了窝工问题,保障了施工衔接顺畅。
改造过程中,关键施工节点与设备进场时间脱节的问题最棘手——部分设备延期到货时,陕南已进入冬季,低温给户外作业带来极大困难。“冻土坚硬,挖掘机开挖都费劲,更难控制深度。”祝广武在施工现场忧心忡忡。更麻烦的是,施工区域位于既有变电所内,地下管线电缆复杂、作业空间有限,安全风险极高。
面对困难,祝广武迅速行动。他召集作业队动员:“设备晚到、天冷都不是理由,找对方法就能抢回时间。”经过研究,他提出人工与机械结合的方案:施工前,安排工人在开挖区域挖十字探沟,用铁锹刨开冻土,摸清管线电缆走向埋深并标记;随后用小型挖掘机开挖,专人全程监护。“摸清地下情况再动手,这是底线。”该方法虽增加前期工作量,却保护了既有设施、保障了进度,排除了安全隐患。

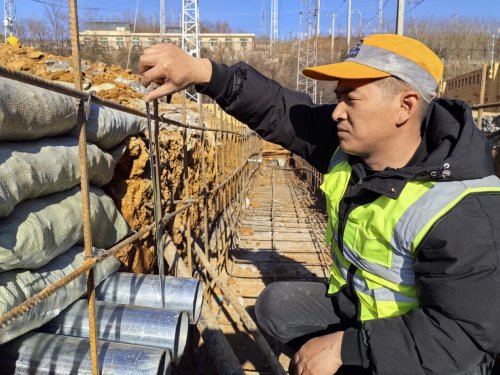

祝广武进行预埋电缆管道铺设作业(周颖摄)
为抢回工期,祝广武优化施工组织,将隔离开关安装、流互压互调试等可提前开展的工作提上日程。他把施工队伍分成小组,实行“平行作业、交叉施工”:白天推进户外基础开挖和设备安装,晚上组织室内调试和技术交底。深夜的项目部部,他常对着施工进度表反复推演,墙上的进度图用红笔标注得密密麻麻。在他带动下,大家干劲十足,成功追回延误工期,为后续工序争取了时间。
如今砚川变电所改造稳步推进,过往的难题都成了祝广武的成长养分。技能比武的成绩让他更明确了学习方向:“这次比武看到了优势也找到了差距,还有很多专业知识要钻研。”他翻着施工笔记,上面记满了改造中的技术难点与解决方法,这是他最宝贵的财富。铁道线上,这位平凡建设者正用专注与坚守,诠释新时代产业工人的担当。(作者:周颖)
